手術室凈化工程是一項系統性工程,手術室凈化工程由很多部分組成,今天固齊力帶大家簡單了解一下手術室凈化工程的基礎裝修部分,拿到工程圖紙以后,現場結合圖紙實地勘測,先測算出潔凈板的施工需求量,聯系潔凈板生產廠家訂購工程所需數量、型號、材質并約定好交貨時間(這點很重要),然后就可以確定基礎裝修施工技術人員的數量及入場日期,工程技術施工人員必須先于潔凈板到達手術室潔凈工程施工現場,貨物運抵后,需組織施工人員卸貨并尋找寬闊和距離施工場所最近的地點安放,利于后面施工時減輕勞動強度提高工作效率。

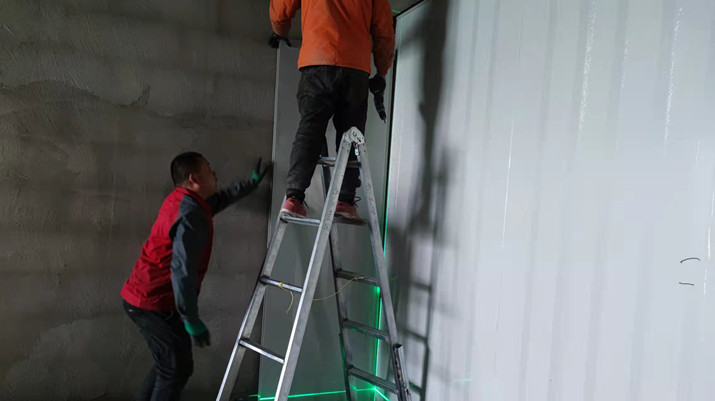

手術室凈化工程施工首先按圖紙所示測量距離,在地面畫好線,并在畫好的線內用螺絲釘固定好鋁合金槽鋁,接下來就是把潔凈板立起來固定,同時按照電氣照明施工圖紙在潔凈板上開孔,穿管穿電線并聯系暖通水管施工負責人,讓其按照圖紙開孔穿管,這一步非常有必要,如果事前協調不好,等到潔凈板頂板蓋上以后,施工難度增大許多,給工程帶來人力物力上的巨大浪費。

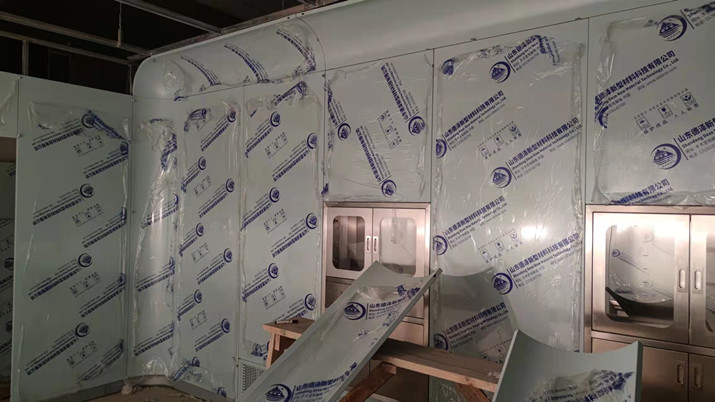

接下來該考慮電解鋼板、層流罩、器械柜、麻醉柜、藥品柜的數量及到貨日期,再次重復由于運輸、疫情等不可控因素,貨物的按時到場是一個非常重要的問題,關系到凈化手術室工程的運營成本。訂購電解鋼板需要詳實的數據,電解鋼板生產廠家需要按照數據訂做,數據要準確無誤,否則導致貨物與現場不符無法安裝。
在安裝電解鋼板前,需要按照圖紙用30×50的方管焊接龍骨,龍骨焊接成功后,有射線防護要求的手術室需要先把鉛板覆蓋在潔凈板上并做好固定,然后在地板做一層50mm的硫酸鋇砂防輻射地面,接下來電解鋼板按照順序用龍骨卡扣和掛鉤固定在龍骨上,藥品柜、麻醉柜、器械柜、觀片燈、回風箱、組合插座、醫用氣體終端箱按指定位置依次安裝到位并用電解鋼板專用膠固定。層流罩固定好后需要在上面覆蓋防輻射鉛板,緊接著是吊塔和無影燈的安裝。
